Page 10 - Minit Mesyuarat PPBSH Kali Ke 2
P. 10

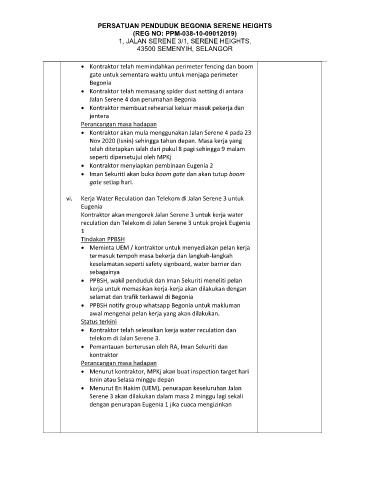

PERSATUAN PENDUDUK BEGONIA SERENE HEIGHTS
                                             (REG NO: PPM-038-10-09012019)
                                        1, JALAN SERENE 3/1, SERENE HEIGHTS,
                                              43500 SEMENYIH, SELANGOR

                            •  Kontraktor telah memindahkan perimeter fencing dan boom
                               gate untuk sementara waktu untuk menjaga perimeter
                               Begonia
                            •  Kontraktor telah memasang spider dust netting di antara
                               Jalan Serene 4 dan perumahan Begonia
                            •  Kontraktor membuat rehearsal keluar masuk pekerja dan
                               jentera
                            Perancangan masa hadapan
                            •  Kontraktor akan mula menggunakan Jalan Serene 4 pada 23
                               Nov 2020 (Isnin) sehingga tahun depan. Masa kerja yang
                               telah ditetapkan ialah dari pukul 8 pagi sehingga 9 malam
                               seperti dipersetujui oleh MPKj
                            •  Kontraktor menyiapkan pembinaan Eugenia 2
                            •  Iman Sekuriti akan buka boom gate dan akan tutup boom
                               gate setiap hari.

                       vi.   Kerja Water Reculation dan Telekom di Jalan Serene 3 untuk
                            Eugenia
                            Kontraktor akan mengorek Jalan Serene 3 untuk kerja water
                            reculation dan Telekom di Jalan Serene 3 untuk projek Eugenia
                            1
                            Tindakan PPBSH
                            •  Meminta UEM / kontraktor untuk menyediakan pelan kerja
                               termasuk tempoh masa bekerja dan langkah-langkah
                               keselamatan seperti safety signboard, water barrier dan
                               sebagainya
                            •  PPBSH, wakil penduduk dan Iman Sekuriti meneliti pelan
                               kerja untuk memasikan kerja-kerja akan dilakukan dengan
                               selamat dan trafik terkawal di Begonia
                            •  PPBSH notify group whatsapp Begonia untuk makluman
                               awal mengenai pelan kerja yang akan dilakukan.
                            Status terkini
                            •  Kontraktor telah selesaikan kerja water reculation dan
                               telekom di Jalan Serene 3.
                            •  Pemantauan berterusan oleh RA, Iman Sekuriti dan
                               kontraktor
                            Perancangan masa hadapan
                            •  Menurut kontraktor, MPKj akan buat inspection target hari
                               Isnin atau Selasa minggu depan
                            •  Menurut En Hakim (UEM), penurapan keseluruhan Jalan
                               Serene 3 akan dilakukan dalam masa 2 minggu lagi sekali
                               dengan penurapan Eugenia 1 jika cuaca mengizinkan
