Page 1533 - E-book ระเบียบ_compressed
P. 1533

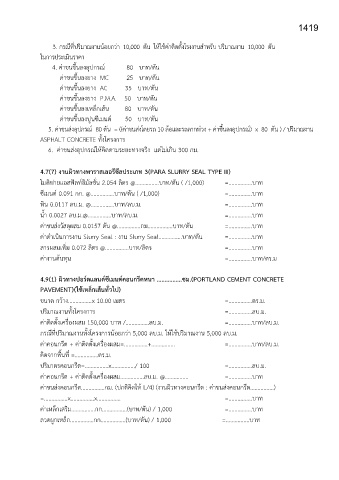

1419


                   3. กรณีที่ปริมาณงานน้อยกว่า  10,000  ตัน  ให้ใช้ค่าติดตั้งโรงงานส าหรับ ปริมาณงาน  10,000  ตัน
               ในการประเมินราคา

                     4. ค่าขนขึ้นลงอปกรณ์           80   บาท/ตัน
                                ุ
                         ค่าขนขึ้นลงยาง  MC         25   บาท/ตัน
                         ค่าขนขึ้นลงยาง  AC         35   บาท/ตัน
                         ค่าขนขึ้นลงยาง  P.M.A.    50   บาท/ตัน

                         ค่าขนขึ้นลงเหล็กเส้น        80   บาท/ตัน
                         ค่าขนขึ้นลงปูนซีเมนต์       50   บาท/ตัน
                   5. ค่าขนส่งอุปกรณ์  80 ตัน  = ((ค่าขนส่งโดยรถ 10 ล้อและรถลากพ่วง + ค่าขึ้นลงอุปกรณ์)  x  80  ตัน ) / ปริมาณงาน
               ASPHALT CONCRETE ทั้งโครงการ

                   6.  ค่าขนส่งอุปกรณ์ให้คิดตามระยะทางจริง  แต่ไม่เกิน 300 กม.

               4.7(7) งานผิวทางพาราสเลอรีซีลประเภท 3(PARA SLURRY SEAL TYPE III)

               โมดิฟายแอสฟัลท์อิมัลชั่น 2.054 ลิตร @................บาท/ตัน ( /1,000)    =................บาท
               ซีเมนต์ 0.091 กก. @................บาท/ตัน ( /1,000)             =................บาท

               หิน 0.0117 ลบ.ม. @................บาท/ลบ.ม.                      =................บาท
               น้ า 0.0027 ลบ.ม.@................บาท/ลบ.ม.                      =................บาท
               ค่าขนส่งวัสดุผสม 0.0157 ตัน @................กม.................บาท/ตัน     =................บาท

               ค่าด าเนินการงาน Slurry Seal : งาน Slurry Seal................บาท/ตัน    =................บาท
               สารผสมเพิ่ม 0.072 ลิตร @................บาท/ลิตร                 =................บาท

               ค่างานต้นทุน                                                     =................บาท/ตร.ม

               4.9(1) ผิวทางปอร์ตแลนด์ซีเมนต์คอนกรีตหนา ................ซม.(PORTLAND CEMENT CONCRETE
               PAVEMENT)(ใช้เหล็กเส้นทั่วไป)

               ขนาด กว้าง................x 10.00 เมตร                           =................ตร.ม.
               ปริมาณงานทั้งโครงการ                                             =................ลบ.ม.

               ค่าติดตั้งเครื่องผสม 150,000 บาท /................ลบ.ม.          =................บาท/ลบ.ม.
               กรณีที่ปริมาณงานทั้งโครงการน้อยกว่า 5,000 ลบ.ม. ให้ใช้ปริมาณงาน 5,000 ลบ.ม.
               ค่าคอนกรีต + ค่าติดตั้งเครื่องผสม=................+................        =................บาท/ลบ.ม.

               คิดจากพื้นที่ =................ตร.ม.
               ปริมาตรคอนกรีต=................x................/ 100            =................ลบ.ม.
               ค่าคอนกรีต + ค่าติดตั้งเครื่องผสม................ลบ.ม. @................      =................บาท

               ค่าขนส่งคอนกรีต................กม. (ปกติคิดให้ L/4) (งานผิวทางคอนกรีต : ค่าขนส่งคอนกรีต................)
               =................x................x................                =................บาท
               ค่าเหล็กเสริม................กก.................(บาท/ตัน) / 1,000         =................บาท

               ลวดผูกเหล็ก................กก.................(บาท/ตัน) / 1,000               =................บาท
