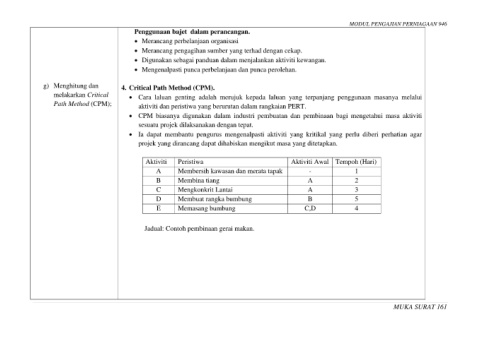

g) Menghitung dan 4. Critical Path Method (CPM).
melakarkan Critical Cara laluan genting adalah merujuk kepada laluan yang terpanjang penggunaan masanya melalui
Path Method (CPM); aktiviti dan peristiwa yang berurutan dalam rangkaian PERT.
CPM biasanya digunakan dalam industri pembuatan dan pembinaan bagi mengetahui masa aktiviti
sesuatu projek dilaksanakan dengan tepat.
Ia dapat membantu pengurus mengenalpasti aktiviti yang kritikal yang perlu diberi perhatian agar
projek yang dirancang dapat dihabiskan mengikut masa yang ditetapkan.
Aktiviti Peristiwa Aktiviti Awal Tempoh (Hari)
A Membersih kawasan dan merata tapak - 1
B Membina tiang A 2
C Mengkonkrit Lantai A 3
D Membuat rangka bumbung B 5
E Memasang bumbung C,D 4
Jadual: Contoh pembinaan gerai makan.
